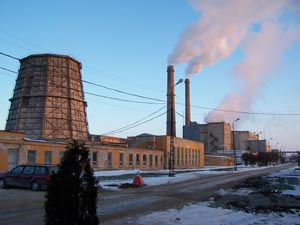

В Ахтме начинается строительство котельной пиковых и резервных нагрузок

![]() |
---|
«Строящаяся котельная, чуть больше, чем через год, обеспечит район современным и экологичным теплоснабжением. К этому времени, исходя из международных договоров, мы закроем работающую сейчас теплоэлектростанцию Ахтме, а в строй войдет получившая сегодня краеугольный камень экономная и надежная котельная,» — сказал управляющий Kohtla-Järve Soojus Юри Мяги.
Котельная пиковых и резервных нагрузок будет работать как на газе, так и сланцевом масле, ее общая мощность составит 100 МВт. Их них 20 МВт будет покрываться за счет двух новых котлов, который летом 2008 г. были установлены в здании старой теплоэлектростанции Ахтме.
Общая стоимость новой котельной составит 134 миллиона крон, ее построят предприятия Nordecon International AS и AS Napal, сделавшие в тендере совместное предложение.
AS Kohtla-Järve Soojus эксплуатирует станцию совместного производства тепловой и электроэнергии Ахтме и теплосети Ахтме-Йыхви. Kohtla-Järve Soojus снабжает центральным отоплением город и волость Йыхви и часть Ахтме города Кохтла-Ярве.
